“蒙电入鲁”特高压直流工程首个电源点正式投运

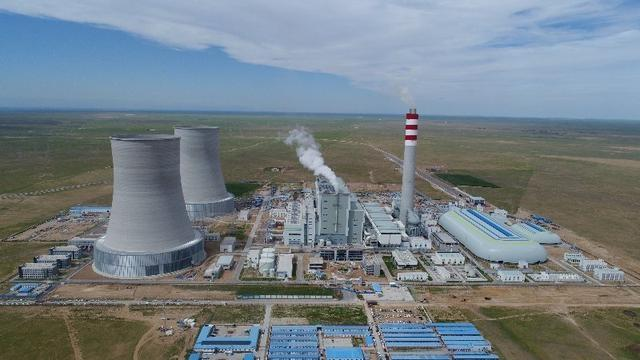

9月22日23点53分,“蒙电入鲁”特高压直流工程首个电源点、山东能源内蒙古盛鲁能化公司盛鲁电厂2×1000MW超超临界空冷机组1号机组一次性顺利通过168小时满负荷试运,正式投入商业运营。



盛鲁电厂是山东能源集团适应能源行业转型升级,打造“煤电一体化”产业链条和上海庙煤电支撑基地的示范项目,总投资67.52亿元,自开工建设以来,先后一次性完成了大板梁吊装,定子吊装、锅炉酸洗、汽轮机冲转、机组并网等重大节点,为机组稳定运行打下了坚实的基础。

作为首个投运的内蒙古上海庙至山东临沂±800KV特高压直流输电通道配套火电项目,他们秉承“起点高、定位准、设计优、投资省、推进快”的建设理念,按照实施一流战略定位、追求一流建设标准等“六个一流”建设目标,采用“EPC总承包”的建设模式,着力打造国际一流电力品牌工程。

2020年8月11日进入整套启动试运以来,盛鲁电厂精心组织,提前预控,各专业制定了相应防“非停”措施,进一步强化设备巡视、点检、维护,生产技术、安全、检修、物资等多部门轮流值班,对设备进行24小时“特护”,锅炉点火、汽机冲转、发电机并网、首次168小时满负荷运行均实现一次成功,实现了安全、工程质量、大件缺陷等“六个零事故目标”。

目前,盛鲁电厂1号机组各项经济指标与技术性能指标优良,设备运行稳定,环保参数均优于设计值。
